學史力行 辦實事開新局——保山電力永昌分公司首次成功開展10千伏配電網帶電作業 2021年6月27日上午11時45分,在保山市隆陽區打漁小區污水處理工程10千伏東河線96號桿施工現場,配網不停電作業準時開展。作業現場安全措施齊全完備,帶電作業人員首先在工作現場分頭…

學史力行 辦實事開新局

——保山電力永昌分公司首次成功開展10千伏配電網帶電作業

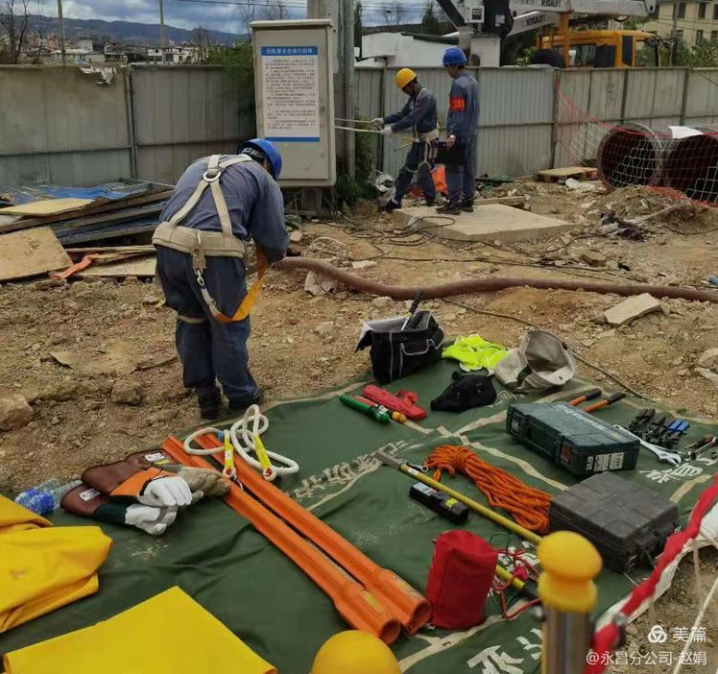

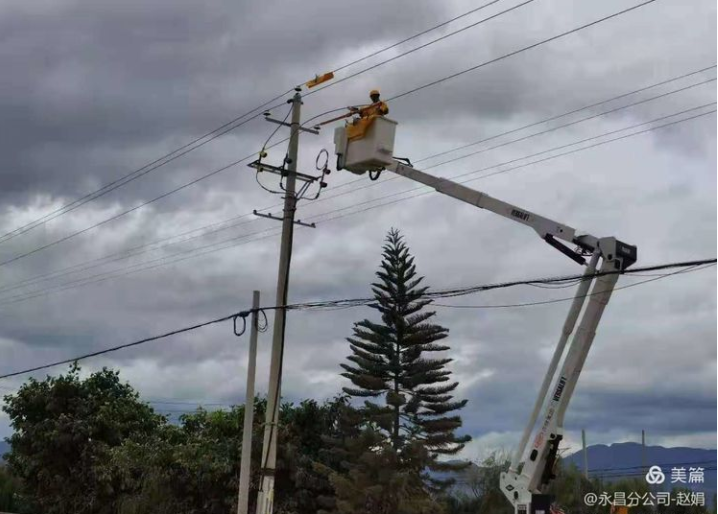

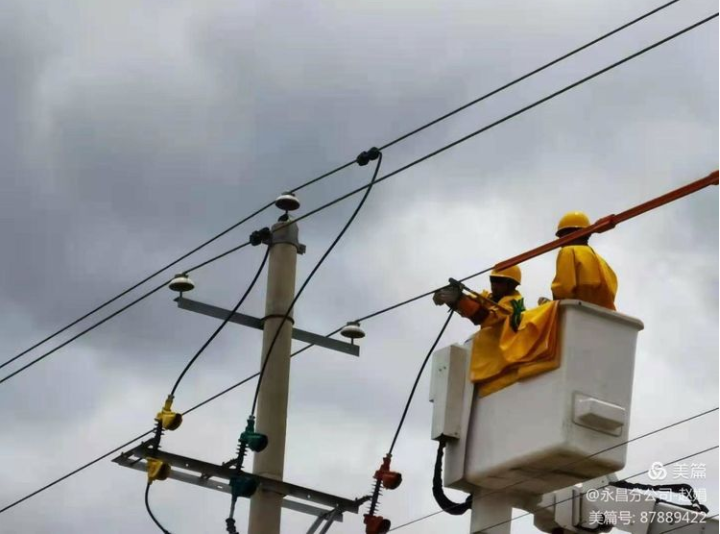

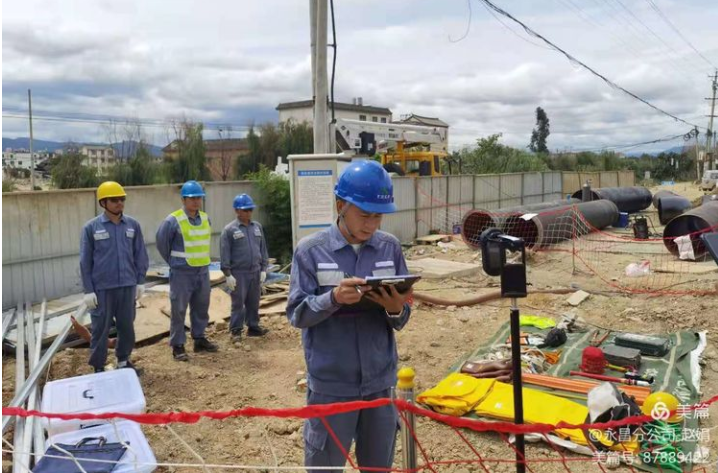

      2021627日上午1145分,在保山市隆陽區打漁小區污水處理工程10千伏東河線96號桿施工現場,配網不停電作業準時開展。作業現場安全措施齊全完備,帶電作業人員首先在工作現場分頭進行作業天氣的溫濕度檢測、風速測量、絕緣工具及絕緣服檢測等準備工作。中午1305分,兩名頭戴黃色絕緣安全帽、身穿黃色絕緣服、手帶絕緣手套、身系白色絕緣安全帶的工作人員,隨著帶電作業車絕緣斗臂緩緩升起,開始了帶電作業工作。經過2個小時的作業,帶電接入搭頭作業順利完成。



  保山電力公司在接到保證保山市中心城區第三生活污水處理廠及配套管網工程500千伏安變壓器及時供電的任務時,恰逢慶祝中國共產黨建黨100周年供電保障的重要時段,且該項作業如果按照傳統的停電計劃方式進行,將造成42臺公用變壓器、28臺專用變壓器、6258戶低壓客戶約4小時的停電影響。公司各級領導高度重視,結合進一步提升營商環境電力獲得感的要求,統籌安排,精心組織,嚴格遵循不停電作業相關規程及配網不停電作業技術規范要求,大膽嘗試并順利完成了采用10千伏中間電位作業搭頭工作,填補了保山電力10千伏配網帶電作業的空白,實現了10千伏配網帶電作業歷史“零突破”,標志著永昌分公司配網帶電作業進入正式實施階段,在公司配網作業史上具有里程碑的意義。



  這既是保山電力首次進行10千伏配網帶電作業搭頭工作,同時也是公司黨委在扎實開展黨史學習教育中實實在在踐行“學黨史、悟思想、辦實事、開新局”的具體體現。


相關資訊

    暫無相關的數據...
Copyright ? 云南保山電力股份有限公司
地址云南省保山市隆陽區正陽北路208號 郵編:650228
未經協議授權,禁止下載使用或建立鏡像
亚洲日韩精品一线二线三线,久久heyzo国产一本,97久久这里只有精品,91麻豆精品国产片在线观看
亚洲欧美日韩性爱一区精品 | 日韩精品亚洲人成在线观看 | 免费va国产高清大片在线 | 亚洲嫩模久久精品 | 日本免码va在线观看免费不卡 | 香蕉国产人午夜视频在线 |
